Backhaus

Auf dieser Seite wird zunächst über das Backhaus und seinen Baufortschritt informiert. Mit Fertigstellung wird hier das Nutzungskonzept bzw. eine Übersicht über freie/belegte Termine hinterlegt.

Modell des Backhauses

Modell des Backhauses im Maßstab 1:10, das 2009 am Schützenplatz erstellt werden soll. - (Aufnahme: Februar 2009)


Schützenplatz mit Lage des Backhauses

Zeichnung des Schützenplatzes mit dem eingezeichneten Backhauses am rechten Rand


Grundrisszeichnung des Backhauses

Grundrisszeichnung des Backhauses - (Quelle: Architektenzeichnung)

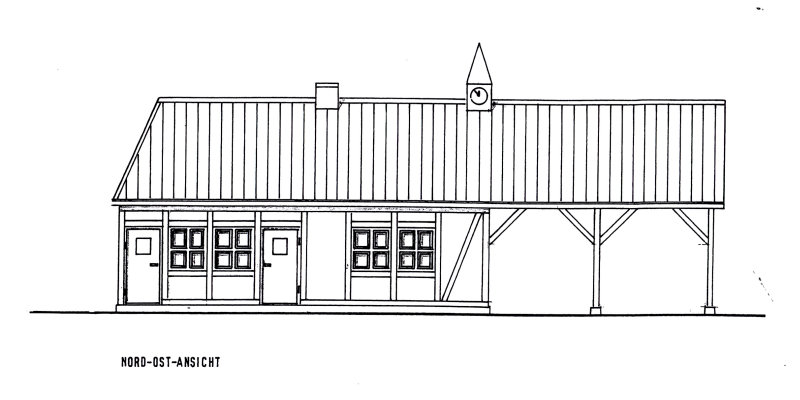

Zeichnung des Backhauses

Zeichnung des Backhauses in der Nord-Ost-Ansicht - Blickrichtung vom Schützenplatz in Richtung Dunsen - (Quelle: Architektenzeichnung)


Bodenplatte des Backhauses

5. Juni 2009 - Grundsteinlegung: Die Bodenplatte des Backhauses ist fertig.


Grundsteinlegung des Backhauses

5. Juni 2009 - Grundsteinlegung: Eine Messingröhre mit Grundsteinurkunde, Tageszeitung, Münzen und weiteren Gegenständen wird im Boden vermauert.


Zuschauer der Grundsteinlegung

5. Juni 2009 - Grundsteinlegung: Zahlreiche Gäste schauen der Grundsteinlegung zu.


Innenmauern des Backhauses

13. Juni 2009 - Die wesentlichen Innenwände stehen.


Bohren der Binder

23. Juni 2009 - Die Binder des Dachstuhls werden gebohrt.


Binder des Dachstuhls

23. Juni 2009 - Alle Binder sind zusammengesetzt.


Hobeln der Eichenbalken

23. Juni 2009 - Die Eichenbalken für das Fachwerk werden gehobelt.


Fachwerk am Schuetzenplatz

05. Juli 2009 - Das vorbereitete Fachwerk liegt am Schützenplatz zum Aufbau bereit


Binder am Schuetzenplatz

05. Juli 2009 - Die fertigen Bider lagern auf dem Schützenplatz.


Richtfest Gaeste

10. Juli 2009 - Die ersten Gäste finden sich im gerichteten Backhaus ein.


Richtfest Richtspruch

10. Juli 2009 - Die Zimmerleute halten den Richtspruch.


Richtfest

10. Juli 2009 - Trotz schlechen Wetters verfolgen zahlreiche Gäste die Ansprachen zum Richtfest.


Ausbau des Backhauses

20. Juli 2009 - Das Backhaus hat bereits Türen und Fenster erhalten. Teile des Fachwerks wurden bereits ausgemauert.


Backhaus mit eingedecktem Dach

23. Juli 2009 - Das Dach des Backhauses ist eingedeckt. Das Baugerüst wurde heute abgebaut.


Bau des Backhofens

23. Juli 2009 - Als Kernstück des Backhauses nimmt der Backofen langsam Gestalt an. Die erste Lage der mit Lehm verfugten Schamottsteine wurde gesetzt.
